燃气轮机产业链瓶颈分析

2026-07-01 16:05:028
燃气轮机产业链重估:真正的瓶颈不是需求,而是谁能把电力变成可交付的稳定供给

燃气轮机主题不能简单理解为“AI 数据中心需要电,所以买燃机股”。从研究角度看,更有价值的问题是:当电力需求进入新一轮上修周期后,整个 power delivery 链条到底卡在哪里。

这条链条至少包含四层瓶颈:第一层是数据中心能不能及时拿到电,第二层是能不能买到燃气轮机,第三层是能不能造出燃气轮机的核心部件,第四层是项目能不能建成并投运。只有把这些瓶颈分清楚,才能进一步判断市场交易会停留在 GE Vernova、Siemens Energy 这类主机厂,还是继续向 Howmet、PCC、ATI、应流股份钢研高纳航亚科技等上游零部件和材料公司扩散。

本文的核心判断是:燃气轮机产业链的真正瓶颈,不是“有没有需求”,而是“谁能最快把电力变成可交付的稳定供给”。短期瓶颈在电网接入和燃机交付 slot,中期瓶颈在热端叶片和转子锻件,长期竞争力在高温合金、涂层、HIP、认证和 EPC 体系。

为什么现在重新研究燃气轮机

AI 数据中心确实是美国电力需求上修中最突出的边际变量之一,但不能把美国缺电完全归因于 AI。更准确地说,美国电力需求重估来自多个变量叠加,包括数据中心、电气化、工业回流、制造业扩张、空调负荷、EV 渗透以及电网老化后的可靠性需求。


EIA 在 2026 年 6 月预计,美国电力消费在 2025 年创纪录后,2026 年、2027 年将继续创新高,从 2025 年的 41,950 亿千瓦时上升至 2026 年的 42,710 亿千瓦时、2027 年的 43,970 亿千瓦时。驱动因素包括 AI 数据中心和电气化。EIA 同时预计,商业部门用电将在 2026 年首次超过居民部门,这与数据中心和服务业电气化高度相关。


IEA 的 Energy and AI 报告也指出,到 2030 年,美国和中国合计贡献全球数据中心用电增长的近 80%;美国数据中心用电相对 2024 年增加约 240TWh,增幅约 130%。但 IEA 同时提醒,全球范围内,数据中心用电增长在 2024—2030 年全球电力需求增量中的占比仍低于 10%,工业增长、电气化、EV、空调等也是重要驱动。


因此,研究起点不是“AI 数据中心是不是唯一变量”,而是:AI 数据中心是不是最容易触发电力基础设施重估的边际变量。

从二级市场角度看,AI 数据中心的重要性在于它具备几个特征:

需求强度高;

建设节奏急;

付费能力强;

对稳定供电极度敏感;

对 time to power 的要求高;

更容易推动 behind-the-meter 自备电方案落地。

这也是燃气轮机重新进入市场视野的关键原因。

燃气轮机不是 AI 专用设备,而是稳定电源被重新定价

燃气轮机对 AI 数据中心有吸引力,并不是因为它最便宜,也不是因为它最清洁,而是因为它能够提供稳定、可调度、可较快部署的电力。


数据中心不能只依赖间歇性的风电、光伏,需要连续运行的电源;燃机相对煤电、核电更适合快速部署和调峰;在公共电网接入缓慢或容量不足时,数据中心也可以在园区附近建设燃机电站,形成 behind-the-meter 自备电系统。美国天然气资源和管网基础相对成熟,尤其是在德州、路易斯安那、宾州等区域,这为燃机方案提供了现实基础。


Reuters 2026 年 6 月报道,Chevron 正在开发 Project Kilby,为 Microsoft 位于西德州 Pecos 的数据中心园区建设 2.67GW 天然气电站,计划 2028 年供电,并使用 GE Vernova 和 Caterpillar 的燃机。这类项目说明,数据中心确实正在推动燃气电站需求进入具体项目阶段。


但也要注意,主机厂并不把数据中心视为全部需求来源。GE Vernova 燃气电力业务 CEO Eric Gray 曾表示,数据中心是市场最关注的需求,但只是燃机市场的一个“小切片”,更大的背景仍然是工业化和电气化。Axios 同文披露,当时 GE Vernova 有 29GW 燃机订单 backlog 和 21GW 早期 slot reservation,其中约三分之一与数据中心相关,2026、2027 年交付基本售罄,正在预订 2028、2029 年。


这意味着,燃气轮机更合理的理解方式是:

它不是 AI 专用设备,而是电力系统进入新一轮负荷增长周期后,对稳定、可调度电源重新定价的结果。AI 数据中心只是最急迫、最愿意付费、最能放大矛盾的需求端。

数据中心真正关心的是 time to power,而不只是有没有燃机

数据中心想要拿到电,大致有两条路径:一是接入公共电网,向 PJM、ERCOT、MISO 等电网申请大负荷接入;二是自建或共建电源,在园区附近建设燃气轮机、燃料电池、储能、微电网等 behind-the-meter 电源。


这两条路径的瓶颈并不相同。对于接入公共电网的数据中心,瓶颈可能首先出现在电网接入、变电站、输电容量、容量市场、并网研究和成本分摊机制上;对于 behind-the-meter 项目,燃机本体、天然气管线、空气许可、EPC 和变压器才会更直接成为瓶颈。


电网接入是第一层瓶颈

Berkeley Lab 的 Queued Up 2026 Edition 显示,截至 2025 年底,美国约有 8,200 个项目在排队申请并网,代表 1,312GW 发电容量和约 749GW 储能容量;2025 年投运项目从申请并网到商业运营的中位时间已经超过 5 年。2000—2020 年提交申请的容量中,截至 2025 年底只有 13% 最终实现商业运营,75% 已撤回。


PJM 的情况也说明,数据中心负荷增长已经开始冲击区域电力系统。Reuters 2026 年 6 月报道,PJM 覆盖 13 个州和华盛顿特区,服务约 6500 万人;过去两年 Big Tech 和开发商连接高耗电数据中心的请求暴增,打破了供需平衡。PJM 容量价格自 2024 年左右以来上涨超过 1000%,并讨论让数据中心支付新增电源,或在电网压力时接受断电,以避免更大范围停电。


因此,对于 grid-connected 数据中心来说,电网接入可能比燃机本身更早成为瓶颈。

变压器和高压设备也是拿到电的约束

即便燃机可以买到,电站也不一定能立刻并网发电。升压变压器、高压开关设备、断路器、变电站、并网协议、输电容量、控制保护系统,都会影响最终的 time to power。


Reuters 2025 年 12 月报道,数据中心、制造业、EV、老旧电网改造和新能源接入共同推高美国输配电设备需求。Wood Mackenzie 数据显示,美国 GSU 升压变压器需求 2019—2025 年增长 274%;2025 年二季度,美国 GSU 平均交付周期为 143 周,大型电力变压器为 128 周;HV switchgear、breakers、中压开关设备分别存在约 40%、25%、20% 的市场短缺。


这意味着,燃机是“发电端”的瓶颈,但不是“拿到电”的全部瓶颈。数据中心真正关心的是 time to power,而 time to power 同时受燃机、变压器、电网接入、许可审批和 EPC 能力制约。

整机端已经形成硬瓶颈,但扩产不能立刻解决问题

燃气轮机整机端的瓶颈已经比较明确。Reuters 2026 年 3 月报道,Wood Mackenzie 估计美国燃机订单管线从 2020 年的 7GW 飙升至 2025 年的 44GW;EPRI 燃气轮机 R&D 高级项目经理 Bobby Noble 表示,大型燃机交期已经超过 5 年,小型燃机当前交期为 18—36 个月,且也在变长。


主机厂正在扩产。GE Vernova 官方 2025 年 1 月披露,计划在未来两年向美国工厂和设施投资近 6 亿美元,其中近 3 亿美元支持 Gas Power 业务,目标是支持此前宣布的年产最多 80 台重型燃机,对应全球新增约 20GW 电力容量。Siemens Energy 2026 年 2 月也宣布在美国投资 10 亿美元,扩大电网和燃气轮机设备生产,并创造超过 1500 个高技能岗位。


但这个瓶颈的本质不是主机厂不愿扩产,而是燃气轮机属于高度复杂装备。扩产不是简单增加几台设备,而是要同步扩张供应商、材料、热端件、转子、工艺、试验、装配、质量认证和服务能力。


整机端瓶颈至少有三个来源。

第一,过去十几年燃气电站建设偏冷,供应链收缩

Reuters 引用 EIA 数据称,美国开发商计划到 2028 年新增 18.7GW 联合循环燃气容量,但 2024 年新增 CCGT 仅 98MW;EIA 也指出,2027 年计划新增的大部分项目尚未开工,2028 年可能新增 10.6GW,但仍需经过监管流程并获得设备,因此完工时间不确定。


过去多年美国新增电源重点在风光储,燃机主机厂和零部件供应商没有为“AI 数据中心 + 电气化 + 工业回流”的需求情景提前扩产。需求突然上来后,供应链自然无法快速响应。


第二,全球大燃机主机厂高度集中

全球大燃机不是高度分散行业。Reuters 在报道 GE Vernova 储备钇时提到,GE Vernova 是全球仅有的三大主要燃气轮机制造商之一。主机厂集中度高,新增合格供应商难度大,需求冲击更容易转化为价格上涨和交期拉长。


第三,订单增长速度超过扩产节奏

GE Vernova 2026 年一季报电话会披露,一季度新签 21GW 燃机协议,总合同 GW 从 83GW 增至 100GW,backlog 从 40GW 增至 44GW,slot reservation 从 43GW 增至 56GW。


如果一个主机厂一年新增协议量接近其未来年度产能量级,说明扩产不能立刻缓解供需错配。短期看,真正稀缺的是交付 slot。

更值得下沉研究的环节:热端叶片和转子锻件

整篇研究最有价值的地方,在于把“燃机供应链瓶颈”从泛泛的主机短缺,进一步下沉到具体部件。


Power Magazine 2026 年 1 月援引 EPRI 专家观点称,燃机供应链主要瓶颈已经出现在 rotor forgings 转子锻件hot-section blades 热端叶片,原因是供应商有限、制造工艺高度复杂。情况严重到部分大型框架燃机为了维持施工进度,会先发运不带转子或叶片的机组,再在现场补装。


这条信息非常重要。它意味着产业链研究不应停留在主机厂,而应继续下沉到:

高温合金;

大型锻件;

单晶 / 定向凝固叶片;

精密铸造;

机加工;

热处理 / HIP;

涂层;

检测;

主机厂认证。

热端叶片的瓶颈不是加工产能,而是一整套高温制造能力

热端叶片不是普通叶片。它要在极高温、高压、高速、热循环、腐蚀和氧化环境中长期服役,技术难点包括镍基高温合金材料、单晶或定向凝固工艺、复杂内冷通道、陶瓷型芯、热障涂层、高温抗氧化和抗腐蚀、低缺陷率以及长期主机厂认证。


因此,热端叶片的瓶颈不是单一加工产能,而是一个组合瓶颈:

材料牌号 + 铸造工艺 + 涂层 + 热处理 / HIP + 检测 + 认证 + 批产良率。

对应的海外公司包括 Howmet、PCC、Doncasters、Chromalloy、Oerlikon、Bodycote;中国公司可以重点关注应流股份钢研高纳图南股份万泽股份中超控股航亚科技等。


转子锻件的瓶颈在大型冶金、锻压和认证能力

大型燃机转子锻件对冶金质量、尺寸稳定性、疲劳寿命和无损检测能力要求极高。瓶颈通常体现在大型真空冶炼、电渣重熔、VAR/VIM 能力、大规格锻压设备、热处理窗口控制、机加工精度、超声 / 射线 / 荧光 / 金相检测,以及主机厂认证周期。


对应海外公司包括 PCC、Howmet、Aubert & Duval、ATI、Carpenter 等;中国公司包括航宇科技派克新材中航重机三角防务钢研高纳抚顺特钢等。

高温合金和涂层材料是隐性瓶颈

Reuters 2025 年 12 月报道,GE Vernova 正与美国政府合作增加稀土元素钇的库存;钇用于发动机中的特种合金,也用于燃机等高温环境下的防护涂层。中国 2025 年 4 月限制钇等稀土出口后,海外钇价格在 2025 年 1—11 月上涨 4400%。


这说明热端件瓶颈不仅在叶片加工厂,更上游还可能卡在高温合金母合金、稀土元素、涂层材料、陶瓷热障涂层、高纯粉末和合格供应商认证上。


因此,这一轮燃气轮机产业链研究不能只看整机厂,而要看整套高温制造能力。热端叶片是显性瓶颈,高温合金、涂层、热处理、检测和认证是隐性瓶颈。

轴承应作为潜在瓶颈,而非当前一级瓶颈

轴承当然是高端燃机的重要部件,尤其在航改燃机、小型高速燃机、压缩机驱动系统中,可靠性非常关键。但从目前公开资料看,EPRI 和行业报道最明确点名的是转子锻件和热端叶片,而不是轴承。


因此,轴承可以纳入二级潜在瓶颈,但不应在当前研究中直接写成已经被公开资料验证的一级瓶颈。当前证据最强的瓶颈排序更接近:

大型整机交付 slot;

热端叶片;

转子锻件;

特种材料 / 涂层;

EPC 人力和电网接入。

项目建设侧瓶颈:买到燃机不等于建成电站

燃机电站不是买到燃气轮机就结束。联合循环电站还需要土建、燃机岛安装、HRSG 余热锅炉、蒸汽轮机、发电机、变压器、变电站、燃气管线、冷却系统、控制系统、并网调试、排放测试和运维团队。


Reuters 2026 年 3 月报道,NRG 高管 Gaudette 表示,行业讨论会从“没有燃机”转向“没有人来建电厂”。这说明,当燃机供应略有缓解后,EPC、施工队伍、调试人员、现场安装能力可能成为下一层瓶颈。


许可也是现实约束。Southern Environmental Law Center 2026 年 1 月援引 EPA 规则更新称,大型甲烷燃气轮机即使临时运行不到一年,也需要 construction permits 和 air permits;EPA 明确此类燃机是 stationary sources,而不是可以绕开的 nonroad engines。


与此同时,美国政府也在试图加速数据中心基础设施许可。2025 年 7 月,白宫发布《Accelerating Federal Permitting of Data Center Infrastructure》行政令,要求相关机构识别可用于数据中心基础设施项目的金融支持,并推动更高效的环境审查,包括识别和建立 categorical exclusions。


所以,美国建设燃机电站确实存在许可瓶颈,涉及空气排放许可、建设许可、土地用途、环境审查、水资源和冷却、燃气管线接入、消防安全、并网或孤网运行规则,以及地方社区反对。


但这里也要保持边界:不同州、不同项目、是否 behind-the-meter、是否临时燃机、是否并网、是否新建燃气管线,审批复杂度差别很大。不能笼统说“美国所有燃机电站都卡在土地许可”。

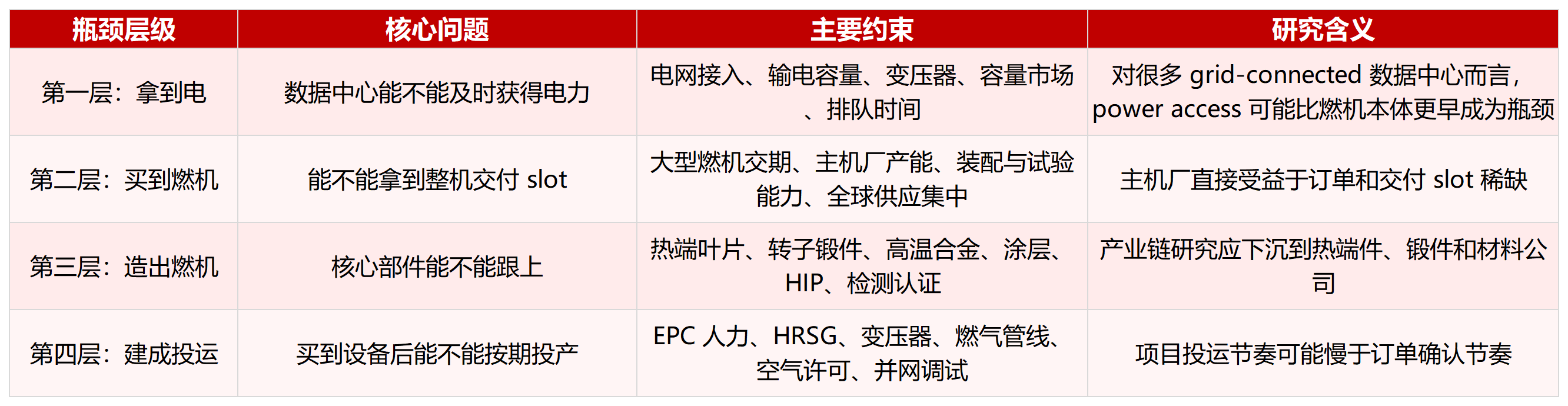

用瓶颈强度重新理解产业链

如果把燃气轮机产业链拆成“拿到电—买到燃机—造出燃机—建成投运”四个环节,可以得到更清晰的瓶颈分层。

这个分层有助于避免泛泛交易“燃机概念”。主机厂代表需求确认,热端件和高温合金代表供给稀缺,电网和成套设备代表投运约束。真正值得深入研究的公司,是那些处在瓶颈位置,并能把技术能力转化为订单、交付和利润的公司。

不同项目类型,对应的瓶颈和受益对象不同

燃气轮机并不是所有数据中心项目的同一种受益逻辑。不同供电路径下,瓶颈不同,表达工具也不同。

公网接入型数据中心

这类项目主要依赖公共电网供电,瓶颈集中在电网容量、变电站、输电线路、容量市场、并网研究、电价和成本分摊机制上。燃气轮机在这里不是直接供电设备,而是区域新增电源的一种候选方案。


更直接的受益方向可能是:

电网设备;

变压器;

输配电;

储能;

需求响应;

区域公用事业。

behind-the-meter 自备电数据中心


这类项目在园区附近自建或共建电源,燃气轮机的重要性更直接。核心瓶颈包括燃机交付 slot、空气许可、天然气管线、EPC、变压器 / 开关设备、冷却和用水、local siting。


更直接的受益方向可能是:

燃机主机厂;

航改燃 / 中小燃机;

燃气发电机组;

EPC;

HRSG;

控制系统;

变压器和开关设备。

公用事业燃气电站

这类项目以大型重燃为核心主设备,瓶颈集中在大型燃机交付、转子锻件、热端叶片、HRSG、变压器、EPC 和监管审批。


更直接的受益方向包括:

GE Vernova;

Siemens Energy;

Mitsubishi Heavy Industries;

Howmet;

PCC;

Doncasters;

ATI;

Carpenter;

Bodycote;

Oerlikon。

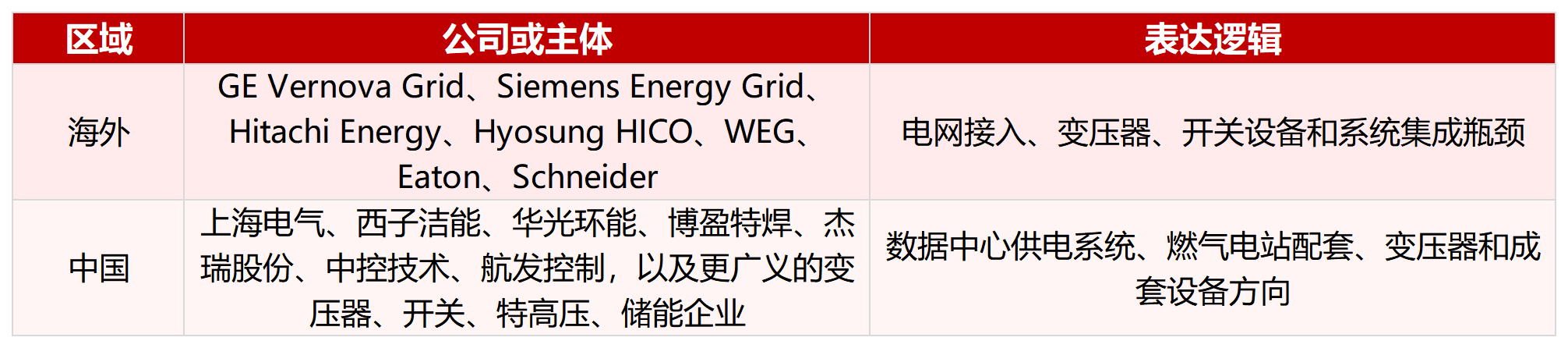

按表达工具重新排列公司池

前面如果只是列公司,容易变成概念罗列。更合理的方式是按瓶颈强度和表达逻辑分层。

第一类:直接受益于整机交付 slot 稀缺的公司

这类公司最直接表达“需求确认”和“交付 slot 稀缺”。研究重点不是简单看有没有燃机业务,而是看其是否有订单、是否拥有交付 slot、是否能涨价、backlog 是否增加、燃机业务占比多大,以及是否真正进入数据中心供电项目。

这一类公司的优势是主题直观,市场容易理解;风险在于估值反应可能更早,且不同公司燃机业务纯度差异很大。

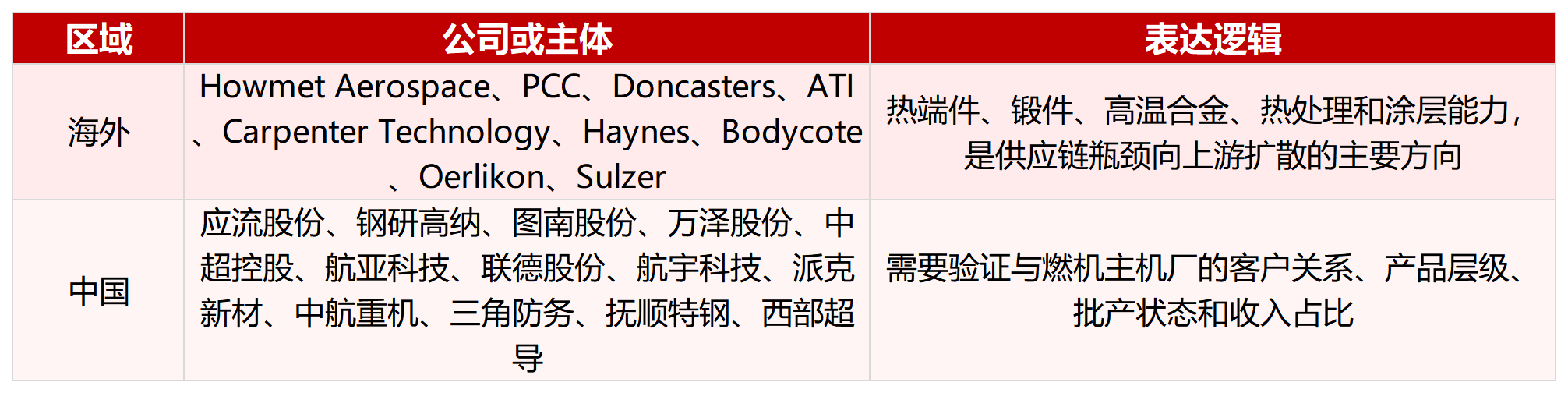

第二类:更接近真实瓶颈的热端叶片、转子锻件和高温合金公司

这类公司更接近“供给稀缺”的核心。研究重点包括:是否供应热端叶片而不是普通结构件,是否供应燃机主机厂,是否已有批量供货,是否具备 HIP、单晶、定向凝固、涂层、精密铸造能力,订单是否从样件或小批量转向批产,毛利率是否体现稀缺性。

这一类公司的研究价值可能更高,因为它们更接近产业链真正的瓶颈。但风险也更大:部分公司可能只是材料或航空航天逻辑,并不一定能充分表达燃机需求。


第三类:电网接入和系统配套瓶颈公司

这类公司表达的是“拿到电”和“建成投运”的瓶颈。研究重点包括变压器交期、开关设备订单、HRSG 订单、数据中心电力系统订单、燃气发电机组成套订单,以及是否是数据中心 behind-the-meter 方案供应商。

这一类公司未必都与燃机主机强相关,但它们可能直接受益于 power delivery 瓶颈。方向正确不等于股票正确,后续必须验证订单和业务纯度。

可能的预期差在哪里

从当前研究看,这个主题的预期差不在于“市场是否知道 AI 数据中心需要电”。这个逻辑已经不新。更有价值的预期差可能在三个层面。

第一层预期差:市场可能低估了 power delivery 的复杂度

很多讨论会把问题简化为“缺电—建燃机”。但实际上,数据中心拿到电需要跨过电网接入、变压器、燃机、EPC、许可、燃气管线和并网调试等多重环节。

如果市场只交易主机厂,而没有充分理解电网接入和系统配套瓶颈,那么变压器、开关设备、EPC、HRSG 和控制系统也可能存在后续扩散机会。

第二层预期差:市场可能低估了核心零部件的瓶颈强度

大型燃机短缺表面看是主机厂交期问题,但 EPRI 已经点名热端叶片和转子锻件是主要瓶颈。这意味着主机厂扩产并不等于供应链立刻恢复,真正的供给约束可能在更上游。

如果后续主机厂订单持续增长,而热端件、锻件、高温合金和涂层供应商的订单、价格或利润率开始体现稀缺性,这部分公司可能成为第二阶段交易对象。

第三层预期差:中国公司是否能通过全球燃机供应链获得增量订单

对于中国上市公司,不能简单因为有高温合金、铸造、锻件或燃机概念就纳入核心标的。真正需要验证的是:

是否已进入全球主机厂供应链;

是否供应燃机热端件或关键锻件;

是否从样件、小批量进入批产;

是否具备主机厂认证壁垒;

燃机相关收入占比是否足够;

是否能在财报中体现订单和利润变化。

这里既可能存在预期差,也可能存在大量伪概念。

哪些信号会让研究升级,哪些信号会让逻辑失效

这一主题不能停留在概念判断上,必须持续验证订单、交付、价格、利润率和项目落地。

研究升级信号

如果出现以下证据,说明燃气轮机产业链逻辑有继续升级的可能:

GE Vernova、Siemens Energy、MHI 等主机厂 backlog、slot reservation 和燃机交付指引继续上修;

大型燃机交期维持在 5 年以上,或 2028—2030 年交付 slot 持续紧张;

数据中心 behind-the-meter 项目持续公告,且项目明确使用燃气轮机;

热端叶片、转子锻件、高温合金供应商披露燃机相关订单增长;

相关公司毛利率、产能利用率、预收款或在手订单出现改善;

变压器、开关设备、HRSG、EPC 等环节交期继续拉长;

美国许可、并网、容量市场机制推动数据中心承担新增电源成本。

逻辑证伪信号

如果出现以下情况,则需要下调这一主题的强度:

大型燃机交期明显缩短,主机厂新增订单放缓;

数据中心项目更多转向电网采购、储能、核电、燃料电池或其他供电路径;

behind-the-meter 燃气电站因许可、环保、社区反对而大面积延后;

热端件和锻件公司没有出现订单、收入或利润率改善;

主机厂扩产后上游供应链没有形成价格或产能稀缺;

中国公司燃机业务占比低,且无法验证与主机厂或数据中心电力项目的直接关系;

天然气价格、排放政策或融资成本显著削弱燃气电站经济性。

后续应该怎样跟踪

下一步研究不应继续泛泛查“燃气轮机概念股”,而应围绕瓶颈证据建立跟踪表。

主机厂跟踪

重点跟踪 GE Vernova、Siemens Energy、MHI、Baker Hughes、Caterpillar / Solar Turbines 的以下指标:

新签订单;

backlog;

slot reservation;

交付周期;

产能扩张计划;

燃机价格和利润率;

数据中心相关订单占比;

2028—2030 年交付排产情况。

核心零部件跟踪

重点跟踪 Howmet、PCC、ATI、Carpenter、Doncasters、Bodycote、Oerlikon,以及应流股份钢研高纳航亚科技图南股份航宇科技派克新材中航重机等公司的以下指标:

是否供应热端叶片或转子锻件;

是否进入主机厂认证体系;

是否有燃机相关订单公告;

是否从样件、小批量转向批产;

高温合金、涂层、HIP、检测能力是否扩产;

燃机相关业务收入和毛利率是否改善。

电网和建设侧跟踪

重点跟踪以下变量:

美国并网队列变化;

PJM、ERCOT、MISO 等区域数据中心接入政策;

变压器和开关设备交期;

HRSG 和 EPC 订单;

数据中心自备电项目公告;

空气许可和建设许可进展;

天然气管线和水资源约束;

项目从公告到 COD 的实际周期。

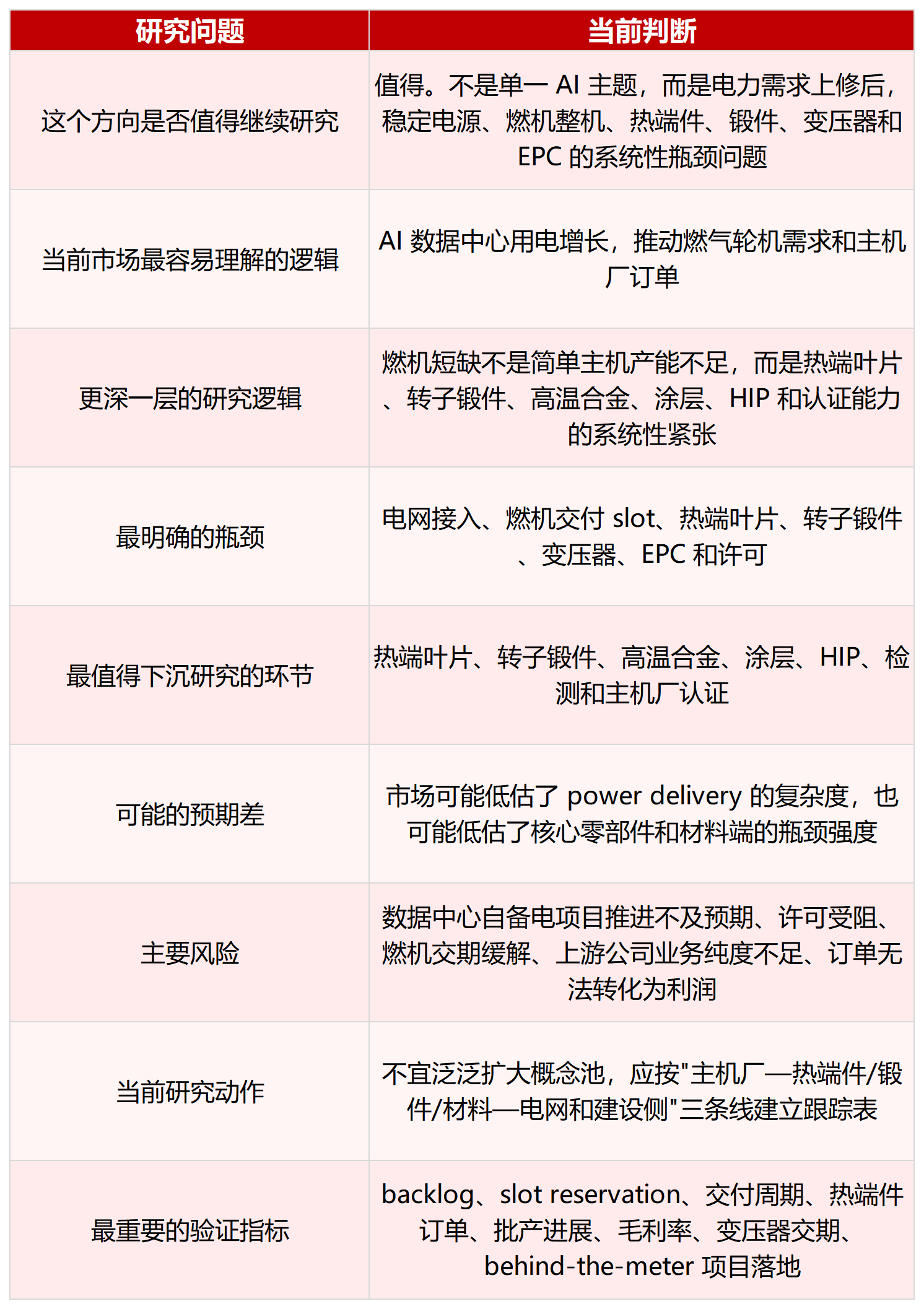

最终判断卡

现阶段,这个主题更像一个从主机厂向核心零部件和系统配套扩散的产业链重估机会。真正需要验证的不是“AI 会不会用电”,而是哪些公司处在不可替代的瓶颈位置,并且能够把瓶颈转化为订单、交付和利润。
