同一轮先进封装扩产,封测、设备、材料都会被写进“受益”名单,但它们走的并不是同一只时钟。
有的已经面对订单和排产,有的还要先跨过样机、送测与材料验证。概念可以同时启动,收入却不会同时到达。
这正是AI硬件增量最容易被混淆的地方。现阶段,国内CoWoS-S、CoWoS-R已经具备大面积量产条件,CoWoS-L却还没有进入量产。
TCB设备的大规模采购仍以海外厂商为主,多数国产先进封装材料也仍在开发或验证阶段。路线与阶段的差别,决定增量先变成谁的排产,再变成谁的收入。
所以,标题里的“谁先”并不是给盛合晶微、长电科技、通富微电、华天科技排一张订单榜——现有证据还做不到这一点。
真正要追的是产线变化、订单入口和验证门槛:先进封装从技术升级变成产线动作后,哪一类能力离订单、交付和收入最近。
一、AI芯片越复杂,封装越像一座微型工厂
传统封装的任务相对直观:晶圆切成单颗芯片后,把芯片贴到金属框架或载板上,再用金线、银线或铜线把信号引到外部。芯片通常正面朝上,靠引线完成连接。
先进封装的第一步,是把芯片翻过来,用铜凸块或锡凸块直接连接载板。这样做缩短了信号路径,也让封装从“给单颗芯片做保护和连接”,走向“把多颗不同功能芯片组合成一个系统”。
再往后,主控芯片、存储芯片等会通过转接板集成。CoWoS-S使用硅中介层,CoWoS-R通过RDL和有机PI层转接信号,CoWoS-L则加入硅桥。更进一步的3D封装,会把存储芯片垂直堆叠到主控芯片上方。
为什么AI芯片更需要这些工艺?因为算力芯片追求更高带宽、更短互连距离和更高集成度,同时芯片尺寸和功耗也在增加。传统回流焊面对大尺寸芯片时,容易遇到翘曲问题:芯片有些区域连接上了,有些区域却没有形成有效连接。
落到产线,先进封装对应的是一串具体动作。晶圆级封装需要贴片、点胶和底填,基板级封装还要再次贴装;大芯片的翘曲和连接精度难题,也抬高了热压焊接设备TCB的重要性。
需求首先撞上的,是封测厂能不能把这些工艺稳定做出来。问题也从“哪些环节受益”变得更具体:谁已经具备接单和交付的量产能力?
二、第一笔增量,先落到能稳定交付的产线
从产业顺序看,AI芯片设计完成后,要先有人把多颗芯片、转接板和载板封在一起。只有封测产线真正接到项目并开始排产,设备开机时间、材料消耗和后续复购才会发生。
最靠近这笔AI硬件增量的,正是已经具备先进封装量产能力、能够承接前后道工序的封测厂。
国内并非从零开始。现有信息显示,CoWoS-S与CoWoS-R已经能够大面积量产。但能力差距仍然存在:境外转接板尺寸可以做到约100mm×100mm,国内现阶段约为60mm×60mm;CoWoS-L虽然有厂商布局,却尚未进入量产。
这意味着“国内能做”与“所有路线、所有尺寸都成熟”是两回事。尺寸越大、集成芯片越多,对翘曲控制、贴装精度、良率和可靠性的要求就越高。量产能力不是一张入场券就结束,而是要经得起持续交付。
代表对象上,盛合晶微进入先进封装较早,技术位置相对靠前;长电科技、通富微电、华天科技和渠梁电子也是国内重要参与者。
但现有资料没有给出这些公司的具体AI客户订单、产能利用率、良率或收入数据。它们适合放进量产能力与订单兑现观察池,却不足以支持“谁拿到最多订单”的判断,更不能直接推演利润弹性。

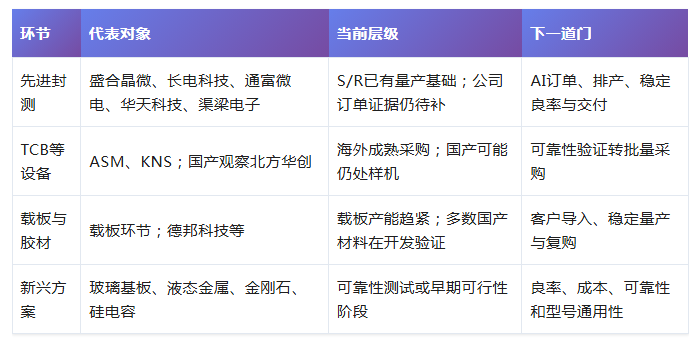

把各环节放在同一条兑现链上,先后关系会更清楚:

这张表不必数公司,应该数每一行离经营结果还有几步。封测已有部分量产基础,最接近订单入口;国产设备和多数材料还要先从验证走到批采,兑现时点不能混在一起。
设备材料并非没有增量,只是收入落地更晚。
三、产线开始扩,设备材料还要等验证放行
封测厂一旦扩产,设备和材料需求会跟着增加,但“需求增加”和“国产公司拿到收入”之间,仍隔着验证与采购。
设备端最清楚的增量之一是TCB。它在加热加压状态下完成芯片连接,更适合处理大尺寸芯片的翘曲与贴装精度问题。
TCB单台设备的产出效率有限,产线提高产出时往往需要配置更多设备。工艺渗透与产能扩张,会一起抬升设备需求。
但当前大规模采购仍以中国香港ASM和美国KNS为主。北方华创已经进行相关布局,不过按现有素材口径,可能还处于样机阶段,传统封测厂对国产设备可靠性仍有顾虑。这里的关键词是样机和可靠性验证,不是批量订单与收入。
材料端的节奏也不一样。载板是倒装贴装的核心载体,在后道封装材料成本中占比约60%—70%。随着需求扩大,载板厂商产能基本趋于饱和。相比仍在送测的新材料,载板更直接跟随封装产量变化。
底填胶、液态树脂、热界面材料、金属盖和锡球的用量也会增加。它们分别承担微凸块区域填充、空隙填充、散热和连接等作用。不过先进封装材料目前仍以日本企业占优,国内多数产品尚处开发或验证。德邦科技的粘贴胶可能已有部分量产,但“可能部分量产”仍不能扩写成大面积国产替代。
所以,设备材料端真正值得追踪的,不是规划了多少产品,而是封测厂是否完成测试、是否开始批量采购,以及量产后有没有复购。只有这条链走通,技术升级带来的价值量才会逐步落到收入。
判断“谁先”,最终就看三件事:订单、交付,以及批采复购。
四、从排产到复购,三道门决定收入成色
先查订单和排产。先进封装需求再热,如果国内AI芯片项目没有形成可追踪的封装订单,或者封测厂排产没有增加,产业判断就仍停在预期层。
再查良率和交付。国内S/R已有量产基础,但转接板尺寸差距、CoWoS-L尚未量产,都说明复杂路线仍要跨过工艺门槛。
能试制不等于能稳定量产,能量产也不等于能按期、按良率交付。只有持续交付,订单才可能进入收入。
设备材料端则要查批采和复购。国产TCB设备要从样机进入封测厂批量采购,国产胶材要从送样测试进入稳定量产,最终都需要复购来证明客户认可。没有这一环,国产替代更多代表空间,而不是已经兑现的份额。
玻璃基板、金刚石、液态金属和硅电容,也应该放在这套尺度里观察。玻璃基板仍受易碎、开裂和制程稳定性约束;液态金属有流动、腐蚀和氧化问题;金刚石方案受热应力和成本限制;硅电容则面临成本、成熟度和型号通用性问题。它们更接近工程验证和远期弹性,不能列为近期确定增量。
回到最初的问题:先进封装产能切换后,谁先拿到AI硬件增量?答案首先是一类能力,而不是一个未经订单验证的公司名。
先看封测产线能不能接单、排产和稳定交付,再看设备材料能不能从验证走向批采复购。前者更接近本轮增量的订单入口,后者则要等待验证结果把产业空间变成采购事实。
如果后续订单没有增加、良率与尺寸能力不达标,或者设备材料长期不能从验证转为批量采购,这条主线就要下修为主题预期。反过来,订单、交付、复购连续出现,才意味着增量开始从门票走向收入和利润。先进封装的“先受益”,最终不是看谁最早出现在名单里,而是看谁最先穿过这三道门。
